我从市场转做项目经理后,最怕听到的不是“又要开会”,而是项目收尾那句“来写个项目总结吧”。我一开始把它写成“汇报材料”,字很多、信息很少;后来才懂,真正有用的项目总结(也常被叫作结项总结/收尾报告/复盘报告),是把偏差讲清、把原因讲透、把改进行动落地,并沉淀进项目文档管理体系里,给未来的项目省时间、少踩坑。
本文要点速览
- 项目总结的目标:写给未来用,不是写给过去交差
- 5 个关键:结论先行、时间线可追溯、原因链可复盘、无责表达、行动项可验收
- 两种输出:一页式总结(给老板/干系人)+ 完整版复盘(给团队/下个项目)
- 最终落点:把总结变成项目文档管理资产(可查、可懂、可复用)
为什么新人最容易把项目总结写“虚”?
一句话回答:因为我们太容易把它写成“过程回放”,而不是“组织学习的工具”。
我刚转岗那阵子写项目总结,常常陷入两种尴尬:
- 写流水账:从立项写到上线,像一篇“项目日记”,但读的人看完只记得“大家都很辛苦”。
- 写正确废话:最后落到“加强沟通、提前规划”,听起来对,但下次还是照样踩坑。
更真实的难点其实是心理上的(我也经历过):
- 怕写原因像甩锅,把关系写僵;
- 怕写得太真,看起来像在承认失败;
- 更怕写完没人看,变成“为了流程而写”。
后来我才明白:项目总结不是“写得漂亮”,而是要在项目文档管理里留下可追溯、可复用的东西。很多团队之所以觉得“写了也没用”,其实不是总结写得差,而是总结没有进入一个可被检索、可被复用的知识系统里——它散落在群聊、个人网盘、邮件附件里,最后只能靠“谁还记得”。
先把“项目总结”的定位想明白:你到底要输出什么?
一句话定位:项目总结 = 结果对齐 + 证据索引 + 复盘结论 + 行动闭环。
我现在写项目总结前,会先把“对象”和“用途”写在草稿最上方(这一步能把你从“我要写很多”拉回“我要解决问题”):
- 读者是谁:老板/干系人、项目团队、还是下一位接手的同事?
- 他们最关心的三个问题是什么:结果达成了吗?偏差怎么来的?下次怎么避免?
- 看完要发生什么动作:认可交付、批准资源、更新流程、采纳模板、或设立门禁?
我从市场带来的一个习惯是“先想读者”。以前写营销内容,要先想用户要什么;现在写项目总结,要先想:
- 老板要的是一页结论(能快速判断成败与风险);
- 团队要的是原因链条与行动项(下次怎么做更稳);
- 未来接手的人要的是证据与入口(文档在哪、决策为何、经验怎么复用)。
这里我也慢慢体会到:项目文档管理的关键不是“写”,而是“组织与连接”。比如在团队里用类似 ONES Wiki 这种文档协作/知识库工具时,文档可以用“页面树”结构来组织,并且能把文档和项目任务/需求关联起来——这样项目总结就不只是孤零零的一篇文章,而更像“索引页”,能一键跳到关键证据与上下游信息。

项目总结写好的5个关键(也是项目文档管理的核心抓手)
关键1:用统一结构开篇——“结论先行 + 基线对比”
一句话目标:让读者 30 秒内知道项目成败与偏差。
我很推荐新人把开篇写成“六行模板”,因为它能强迫你把项目说清楚、写实、可对比:
六行开篇模板(可直接照搬)
- 目标/成功标准:(范围/指标/时间)
- 最终交付:(可验收成果物)
- 与基线对比:进度____;成本____;质量/满意度____
- 最大偏差:(影响最大的那一项)
- 主要原因一句话:(指向机制/信息/依赖/资源)
- 需要拍板/下一步:____(如果需要)
为什么一定要写“基线对比”?因为不写的话,你很容易写成“我们做了很多”,却说不清“到底好不好”。而“可对比”正是项目文档管理可索引的底层能力:它让同类项目之间可以被检索、被复用、被复盘。
关键2:把过程写成“可追溯的时间线”,别只写“我们做了很多事”
一句话目标:让后来者不在现场也能还原因果。
我以前以为时间线就是列日期。后来才知道,真正有用的时间线要能回答:当时我们知道什么?基于什么做了什么决定?结果是什么?
建议你时间线只抓三类“关键点”(越少越关键):
- 关键里程碑:需求冻结、开发完成、联调、验收、上线
- 关键决策:方案选择、范围变更、资源调整、延期/切分
- 关键变更与风险:提出→评估→审批→落地→结果
关键决策记录(可直接照抄)
- 决策时间:____
- 备选方案:A/ B/ C
- 决策依据:用户价值/成本/风险/依赖
- 当时已知限制:____
- 决策结论:选____
- 后果与复盘:结果____;下次改进____
你会发现:当“决策依据”写清楚,很多争论会自动降温——因为大家不再靠记忆吵架,而是基于证据讨论。这就是项目文档管理真正省沟通成本的地方。
关键3:用 AAR/复盘提问,把“为什么”问到位
一句话目标:把“经验”从口号变成可复制的机制。
我以前做复盘,最容易卡在第三步:“为什么会这样?”——一问就变成辩论现场。后来我学了 AAR(After Action Review)的思路,把原因分析固定成四问(写进会议议程里,减少跑题):
- 我们原本计划发生什么?(预期)
- 实际发生了什么?(事实)
- 造成差异的促成因素是什么?(原因链)
- 下次我们具体改哪里?(行动项)
如果某个问题反复出现,我会叠加 5 Whys,但会先给团队一句安全声明:“我们今天只找根因,不找替罪羊。我们要找到可以被系统修复的点。”
关键4:用“无责表达”写复盘结论,让团队愿意持续供料
一句话目标:让大家敢说真话,复盘才会有真产出。
我曾经在总结里写过类似“某同学评估不足导致延期”的句子,结果之后大家对总结的态度明显变得谨慎:能不写就不写,能少写就少写。
那时我才意识到:项目总结不是我一个人的文笔,它背后是一种团队文化。
所以我现在更倾向用“机制句式”写复盘结论:
- ❌ 指责句式:A 没考虑到接口复杂度
- ✅ 机制句式:当时缺少接口依赖清单与评审门禁,导致复杂度评估偏低;后续在需求冻结前补齐依赖清单,并把“依赖评审”加入检查项。
顺带一提,“机制句式”更容易沉淀进项目文档管理体系,因为它天然就是“流程/模板/门禁”的描述。如果团队在用 ONES Wiki 这类协作文档工具,版本记录与回滚也会很加分:大家更敢把讨论过程写出来,因为知道“写错了能回退”“变化有版本可追”。

关键5:把行动项写成“可验收的清单”,并纳入知识库/流程闭环
一句话目标:让总结真正改变下一次项目,而不是停在文档里。
我以前的行动项是“加强沟通、提前规划”。后来我发现这类话的最大问题是:无法验收,所以一定会失效。
我现在会强迫自己把行动项写成“能检查”的格式:
行动项六要素(可直接照抄)
- 动作:____(新增模板/门禁/例会/自动化)
- 触发点:____(什么时候必须做)
- 负责人角色:____(岗位/角色,不一定点名个人)
- 验收标准:____(做到什么算完成)
- 截止时间:____
- 落库位置:____(项目文档管理目录路径/知识库链接)
更关键的一步是“闭环”,我会把它写进总结的最后一段:
- 行动项进入项目文档管理体系 → 拆成模板/门禁/流程
- 下个项目启动必须引用(否则行动项只是许愿)
- 30 天回访一次:这些动作有没有真的发生?有没有带来指标改善?
在“落库位置”这一步,工具会帮你省掉很多沟通成本:比如在 ONES Wiki 里可以用模板库快速生成统一格式的“项目总结/复盘报告/会议纪要”,再用全局搜索(甚至包含附件内容)把证据快速找回来。 我自己的体感是:当你能“快速找到”上次项目的复盘与行动项,复盘就不再是一种仪式,而是一种可持续积累。

我常用的“复盘输出标准”(你可以直接套用)
1)一页式项目总结(给老板/干系人)
我会把它当作“项目封面页”,目标是 3 分钟内读完、并能一键跳到证据:
- 背景与目标(1–2 句)
- 交付与结果(3–5 条,带验收口径/数据)
- Top 3 偏差与影响(对业务/客户/成本的影响)
- Top 3 关键决策(为什么这么选)
- Top 3 下一步行动(带负责人角色与截止)
- 文档索引:把完整复盘、需求/变更、验收材料链接到项目文档管理目录
这页的“索引”特别重要:很多项目总结之所以不被引用,是因为读者找不到证据、也找不到入口。像 ONES Wiki 这种支持“页面树+关联项目任务”的结构化方式,本质上就是在帮你把“索引”做得更容易维护。
2)完整版复盘文档(给团队/下个项目)
这份我会写得更“可复用”,结构固定:
- 项目概况(范围、角色、里程碑、资源)
- 时间线(关键事件 + 决策记录 + 证据链接)
- 偏差分析(事实 → 原因链 → 机制结论)
- 做得好的(可复制做法:模板/门禁/协作机制)
- 做得不好的(触发条件、根因、预防方案)
- 行动项清单(六要素)
- 知识沉淀(把可复用内容拆出去:模板/清单/FAQ)
3)项目文档管理的“小规则”(真的能省很多时间)
这部分我以前觉得“很琐碎”,后来发现它是团队协作的护城河:
① 目录固定:01立项|02需求|03方案|04计划|05过程|06验收|07复盘
为什么这么做:后来者检索靠结构,不靠记忆。
② 命名固定:项目名_文档类型_YYYYMMDD_v1
为什么这么做:避免“最终版_最终版2_真最终版”。
③ 版本固定:关键文档只允许一个正式版,其余进草稿区

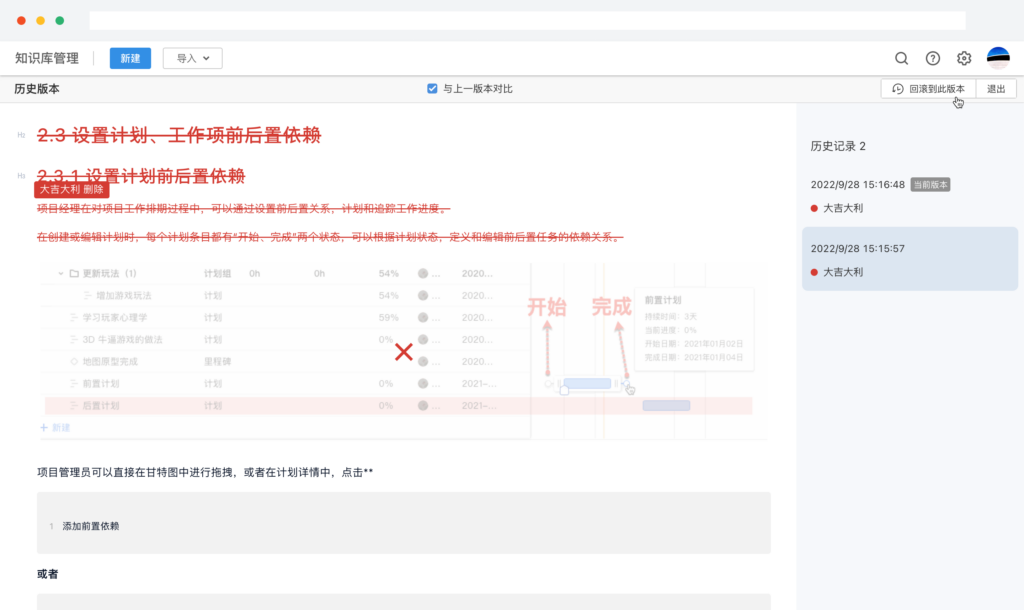

为什么这么做:减少争议与重复沟通。(像 ONES Wiki 这种带版本记录、可回滚的能力,就更容易把“唯一正式版”这条规则落地。)
④ 链接优先:总结里少贴大段内容,多贴证据链接
为什么这么做:总结承载“结论”,证据承载“可追溯”。
结尾总结
写项目总结这件事,我到现在也不敢说“很擅长”。但我越来越确定:项目管理不是控制混乱,而是学会与不确定共处——用清晰的记录降低误解,用可追溯的证据减少争执,用可验收的行动项把经验变成组织能力。
如果你也和我一样,是从别的岗位转来、还在摸索节奏的新 PM:别急着把项目总结写成“完美论文”。先把结构固定下来,把项目文档管理做成习惯,再让一次次复盘把你推着往前走。我们不需要一次就写得很厉害,但可以一次比一次更接近“有用”。
