本文围绕“瀑布管理工具”选型测评了 ONES、MS Project(MSP / Microsoft Project)、Oracle Primavera P6(P6 / Oracle P6)、Smartsheet、Tower、Wrike、Redmine。我将用“WBS—依赖/关键路径—里程碑/阶段门—基线偏差—资源成本—治理与协作”的框架,帮助管理者、PMO与项目经理做出可落地决策。
本文主要信息
信息更新时间:2026-02-03
核心关键词:瀑布管理工具、瀑布项目管理软件、甘特图工具、关键路径、基线管理、阶段门(Phase-Gate)、WBS
适用读者:中高层管理者 / 项目经理 / 产品经理 / PMO
本文解决的问题:瀑布项目为什么有计划也失控?不同类型工具各自擅长解决什么?如何按规模、角色、治理成熟度选到能落地的瀑布管理工具?
测评结论:
- 研发交付型瀑布项目:如果你要把 WBS/依赖/里程碑/基线 与研发任务、变更追溯、资源投入放进同一口径闭环,ONES 更适合作为计划与执行的统一平台(更利于偏差解释与责任链追溯)。
- 排程计算优先:MSP / P6更擅长把关键路径与排程逻辑算清楚;其中MS Project对“关键路径分析 + 基线跟踪”的使用路径非常成熟。
- 协作型甘特优先:Tower/Smartsheet / Wrike更适合把计划从个人文件迁移为团队共建事实(依赖联动、关键路径/基线视角),治理深度取决于组织流程与配套机制。
组织真正的难题,从来不是“有没有计划”
很多组织以为瀑布项目做不好,是因为“计划不够细”“甘特图不会画”。但我在制造、金融、政企与研发型组织里看到的更常见路径是:计划存在,但控制点缺失。
1.计划有了,但没有“可控基线”:管理层看到的是“最新版本”,却看不到“偏差从何而来”。没有基线,就没有偏差分析;没有偏差分析,复盘只能停留在情绪层。基线的本质是“经批准的参照”,是偏差与纠偏的起点。
2.里程碑存在,但缺少“阶段门的证据与责任”:瀑布的关键不是日期,而是“交付物是否满足验收标准”。里程碑如果只是时间点,没有验收清单、证据沉淀、责任人签收,阶段评审容易变成口头确认,风险被推迟爆发。
3.跨部门交接靠沟通,变更靠协调:瀑布项目往往跨团队、跨供应商、跨系统。此时最需要的是“变更可追溯 + 决策可审计”。否则一旦延期,组织会在“谁导致的”上消耗,而无法快速回到“关键路径怎么救”。
因此,2026年再谈“瀑布管理工具”,核心不在于“哪款工具甘特图最好看”,而在于:它能不能把组织的治理动作(基线、阶段门、变更、资源)沉淀为可执行、可追溯、可度量的过程。
2026年常用瀑布管理工具测评
1)ONES(国产、面向研发与交付闭环)

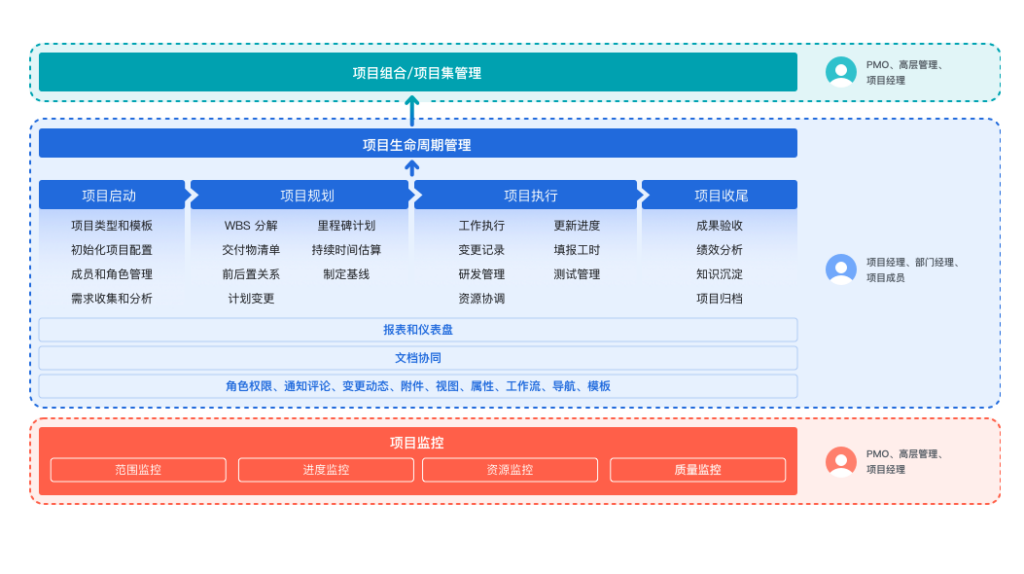

核心功能:以项目计划为主线,把瀑布项目的WBS、排期、协作、度量放在同一套数据口径里;并能把项目计划与研发任务、迭代与交付过程串起来,减少工作割裂。
瀑布管理能力:
- WBS与任务依赖:可用项目计划创建WBS,并为任务设置前后置依赖,让任务链条与交付路径一目了然。
- 里程碑与基线:支持用里程碑标记关键节点,并可设置“项目计划/里程碑基线”,对比计划与执行偏差;同时支持版本细节对比、追溯变更细节,这对解释偏差与形成复盘底稿很关键。
- 资源与投入可视化:项目列表可快速查看项目状态、资源投入与当前进展;并可结合工时日历与饱和度报表做资源判断,避免“计划可行性建立在愿望上”。
适用场景:研发交付型瀑布项目、软硬件结合项目、阶段门清晰且需要跨团队协作与追溯的组织;尤其适合PMO希望把“计划—执行—变更—度量”做成闭环的团队。
优势亮点:ONES的优势在于它更容易把瀑布管理中最稀缺的两件事做实,一是基线与变更的可追溯(你能回答“什么时候开始偏、偏差从哪来”);二是计划与执行的口径一致(计划不是静态图,而是可持续更新的事实源)。

2)Microsoft Project
核心功能:经典项目排程工具,擅长WBS排期、依赖网络、资源分配与报表输出。
瀑布管理能力:
- 关键路径:支持在甘特与任务视图中显示关键路径,帮助项目经理识别“最影响完工日期”的任务链。
- 基线:可为项目设置基线快照,并在项目推进过程中对比基线与当前计划,观察项目随时间如何变化。
适用场景:项目经理编制计划、输出对外进度表;工程/交付型项目经理需要快速产出一份严谨甘特与关键路径分析。
优势亮点:MSP的价值在于它的计划逻辑,WBS层级、依赖关系、关键路径与基线管理形成闭环后,你会发现很多延期并不是“团队不努力”,而是计划假设从一开始就不成立。
使用体验:MSP本质更偏“计划编制器”,多人协作、变更留痕、统一口径往往需要配套平台承接,否则会出现“计划很多、版本更多、真相最少”。如果你组织里有人在用 Project for the web,需要关注其向 Planner 的过渡与停用节奏(微软官方博客已说明将自动在8月完成停用/重定向相关安排)。把MSP定位为“排程与基线的专业工具”,再用协作平台承接任务更新与变更审计,通常比强行让MSP承担全链路协作更稳。

3)Oracle Primavera P6
核心功能:面向大型复杂项目的专业排程与控制工具,常用于工程建设、重资产与强约束项目,可以计算出复杂依赖网络的可执行进度。
瀑布管理能力:
- CPM关键路径法:P6用活动工期与活动关系进行数学计算排程,强调把注意力聚焦在影响项目完成日期的关键路径活动上。

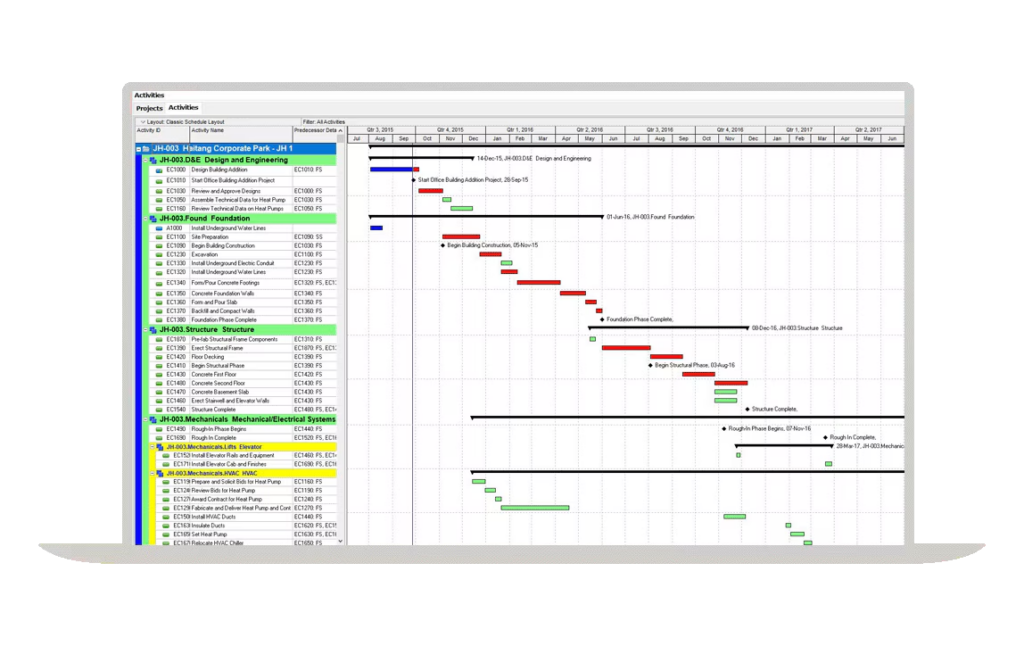

- 基线对比:支持在布局中同时显示“当前条与基线条”,用于识别哪些任务开始/完成晚于计划,从而快速评估进度绩效。
适用场景:依赖关系复杂、资源约束强、审计要求高的项目/项目组合;尤其当组织需要把“计划—更新—偏差分析”做成严肃管理动作时,P6的优势会被放大。
优势亮点:当项目复杂到靠经验排不动的时候,P6能把复杂性变成可计算的进度网络;对PMO而言更像进度控制系统。
使用体验:P6要求WBS编码、日历、更新频率、基线策略都高度规范,治理基础薄弱的组织,上P6往往会先暴露“数据口径与角色职责”问题。建议先定义三件事再上系统:①WBS词典与编码规则;②基线策略(冻结点、审批权、可追溯要求);③进度更新节奏与审计机制。否则工具越强,越容易变成“数据争论场”。

4)Smartsheet
核心功能:表格化协作与甘特视图结合,支持多人在同一张表上更新进度、责任人与状态
瀑布管理能力:可启用依赖与前置任务(predecessors),并在甘特视图下查看关键路径。
适用场景:跨部门协作型瀑布项目(市场/研发/交付/运营共同参与),计划需要被团队共同维护,不追求工程级排程。
优势亮点:Smartsheet更像“协作底座 + 进度可视化”。当组织最大的痛点是信息滞后与口径不一致,它能用较低门槛把进度维护从“PM单点行为”变成“团队共同事实”。
使用体验:启用依赖后,Start/End/Duration/%Complete/Predecessors 等列会进入更强的系统控制(例如限制在相关列使用公式),这对“自由度高、喜欢用公式拼装表格”的团队是一种约束;但从瀑布治理角度看,这是为了减少口径漂移的必要手段。如果你需要更强的“阶段门审批、审计追溯、成本挣值”等重治理能力,Smartsheet往往需要与更强的治理平台协同工作,不能单独承担组织级交付系统的任务。

5)Tower
核心功能:Tower强调任务推进与团队协作,提供列表、日历、看板、时间线(甘特)等多视图,并用提醒与协作机制降低推进成本,适合把项目节奏变成团队的日常工作流。
瀑布管理能力:
- 时间线视图(甘特图):任务设置开始/截止日期后可自动生成时间线,并支持拖拽调整任务条快速排期。
- 任务依赖:支持在时间线中通过连线快速建立前置/后置依赖;也支持在任务详情页添加依赖关系。
- 依赖联动与冲突防护:支持“自动调整后置任务时间”与“防止任务依赖冲突”,在前置任务改期时自动调整链路,减少瀑布计划里最常见的手工维护与依赖错位。
- 里程碑管理:里程碑在Tower里可作为“特殊任务类型”,在列表/看板/时间线均有清晰标识,并可在“进展”里统一管理里程碑完成情况。
适用场景:中小团队、跨职能协作项目、管理层希望快速建立“里程碑+依赖”的可视化节奏;也适合把瀑布项目的计划维护从“PM单点”迁移为“团队共建事实”。
优势亮点:Tower 把瀑布项目最容易被忽视的两件事做得比较顺:依赖链条的联动维护(减少手工改期的错误与成本);里程碑的可视化与集中管理(让阶段节点更可控)。
使用体验:Tower更适合扮演“协作与推进层”,而不是最终的组织级治理底座。落地关键仍在方法:建议把里程碑与验收证据要求先定义清楚(什么算完成、谁签收、证据存哪里),否则里程碑仍可能回到“口头完成”。

6)Wrike
核心功能:以任务协作与跨团队推进为中心,同时提供甘特视图,适合把“排期、更新、追踪”放在同一套工作流里完成。
瀑布管理能力:依赖关系联动重排,关键路径聚焦风险;适合把“计划”与“执行”拉到同一节奏。
适用场景:多团队并行、需要在同一平台上维护计划与执行的中大型组织。
优势亮点:对项目经理而言,能把“排期维护”从体力活变成机制化更新;对管理层而言,关键路径让关注点更聚焦。
使用体验:如果你的组织把瀑布治理重心放在基线策略(何时冻结/何时允许重设)、阶段门证据、变更审批这些“制度化动作”上,落地前建议用真实项目POC去验证:这些治理动作是否能被系统自然承载,否则仍可能出现“协作很活跃,但审计与复盘缺底稿”。另外,关键路径是基于计划与依赖关系的“逻辑结果”,并不等同于“已经延期”;培训团队正确理解关键路径,可以减少无效焦虑与错误加班。

7)Redmine

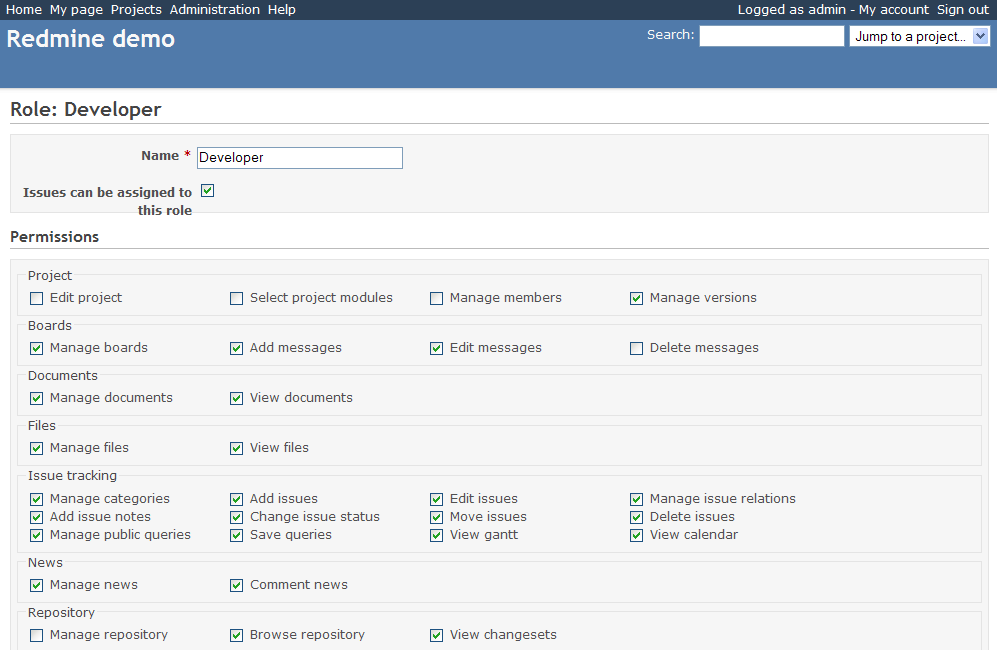

核心功能:开源议题跟踪与项目协作工具,擅长把需求、缺陷、任务与版本发布绑定在一起
瀑布管理能力:Roadmap按版本/里程碑规划与管理进度;版本目标与证据可通过Wiki沉淀,适合把“阶段门”从口头变成可追踪条目。
适用场景:研发团队用“版本/里程碑 + 议题”推进瀑布交付;希望把阶段门证据、交付物与问题清单统一在可追溯的系统中。
优势亮点:Redmine并不是最强的排程工具,但它很擅长解决瀑布项目的“评审证据缺失”:延期不再是抽象的进度慢,而是清晰地落到哪个版本/哪个里程碑下哪些交付物没关门。
使用体验:对复杂关键路径/资源约束排程支持有限;如果项目高度依赖CPM排程或资源争用分析,应与MSP/P6或更强平台配合。如果没有明确的版本规划纪律(版本目标、纳入/剔除规则、变更审批),Roadmap也会被“需求塞车”冲垮——工具不能替代治理,只能放大治理水平。

常见问题 FAQ
Q:瀑布管理工具一定要有“基线”吗?
A:如果你希望做偏差分析与复盘(而不是只看“当前进度”),基线几乎是必选项。没有基线,延期只能凭感觉解释。
Q:协作型工具为什么对瀑布更重要?
A:因为瀑布项目最容易失控的是“信息滞后与口径不一致”。协作型工具能把计划变成团队共同维护的事实,而不是PM单点维护。
Q:平台型工具(如ONES/PPM)最大的价值是什么?
A:把“计划—执行—变更—证据—度量”连成闭环,让组织在同一套事实基础上决策,而不是在多套表格之间对齐。
Q:如何避免工具上线后变成“填报系统”?
A:先把三件事制度化:WBS模板、里程碑验收清单、基线与变更策略(何时重设、谁批准、如何留痕)。
Q:什么时候应该从桌面排程工具升级到平台?
A:当你出现以下任意两条:多项目并行、跨部门交付频繁、延期原因说不清、资源冲突常态化、阶段门评审流于形式。
